Давно обещал подробно рассказать почему в 2023 году выработка АЭС в России впервые за 10 лет снизилась. Выполняю.

Об этом всем в деталях я написал большую стать, которую опубликовала Новая Газета Европа. Она есть и у нас на сайте.

Если по пунктам коротко:

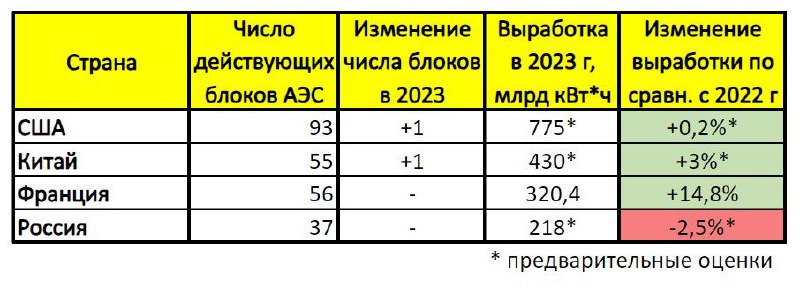

1️⃣ Выработка АЭС РФ за 2023 год составила 217 млрд кВт*ч. Это на 6,4 млрд кВт*ч меньше, чем показатель 2022 года в 223,4 млрд кВт*ч, ставший рекордным за всё время российской и советской атомной отрасли.

2️⃣ Сам Росатом до сих пор не назвал цифры выработки, стесняясь того, что показатели просели. Отчитывается лишь о перевыполнении плана, но план был заранее снижен.

3️⃣ Причина проста и понятна для всех, кто следит за отраслью. Во-первых - старение атомного парка и задержка с вводом замещающих мощностей вместо выводящихся РБМК-1000.

4️⃣ Во-вторых, технические сложности на ряде АЭС. План не выполнили 3 АЭС: Нововоронежская (НВАЭС), Ленинградская (ЛАЭС) и Белоярская АЭС. Легко заметить, что это АЭС с самыми новыми и перспективными реакторами – ВВЭР-1200 и БН. Именно ВВЭР-1200, впервые построенные на НВАЭС-2 и ЛАЭС-2, стали для Росатома главным экспортным продуктом. Их строят на 14 из 19 энергоблоков на своих зарубежных проектах в Турции, Египте, Китае и Бангладеш, а также уже запустила на двух блоках Белорусской АЭС.

5️⃣ При этом на НВАЭС-2 проблемы возникли как раз на первом в РФ ВВЭР-1200, на 6-м блоке, пущенном в 2016 году. На нём в 2023 заменили статора турбогенератора, на котором был повышенный уровень вибрации. И кроме этого блока 6 раз (!) в течение года останавливали на малые ремонты.

6️⃣ На ЛАЭС тоже была беда с ВВЭР-1200 на 5-м блоке, пущенном в 2018-м. Главная проблема – блок дважды останавливался из-за поломки лопаток турбины, что в целом является довольно редким и очень неприятным явлением. Первый раз поломку устраняли 2 месяца, на второй ремонт ушло более 3 месяцев. Кроме того, было еще 2 аварийные остановки на устранение мелких поломок, и это не считая остановки на плановый ремонт. В итоге этот блок простаивал более 6 (!) месяцев.

7️⃣ Какие выводы можно сделать? Во-первых, Росатому нужно выполнять планы по наращиванию доли атома в стране до 25%, а для этого надо начинать массированное строительство в РФ для замены старых блоков и увеличения мощности. Поэтому в ближайшие годы Росатом развернется внутрь. По моим подсчетам, к 2030 году число строящихся проектов Росатома в мире снизится с текущих 22 на начало 2024 года до 14-18 к 2030 году, т. е. на 20-40%. При этом доля зарубежных проектов снизится почти вдвое, с примерно 90% сейчас (19 из 22) до примерно 55% (не более 10 из 18) в 2030-м. Таким образом, через 6 лет Росатом будет больше сосредоточен на строительстве АЭС внутри России, чем за границей, а общий объем строительства крупных блоков по его проектам может снизиться на треть.

8️⃣ Даже озвученных планов по масштабному строительству в ближайшие 10 лет Росатому, скорее всего, не хватит, чтобы компенсировать надвигающийся провал с выводом старых блоков. Поэтому в последние годы в Росатоме заговорили о продлении еще на 5 лет (до 50 лет работы) семи действующих реакторов РБМК-1000 второго поколения и двух первых блоков Кольской АЭС до 65 лет. Еще пару лет назад такие планы никто публично не озвучивал.

9️⃣Ну и самое интересный вывод, который касается комплектации зарубежных проектов Росатома отечественным оборудованием. Как мы видим на примере проблем в 2023 году, многие из них были связаны именно с качеством оборудования на энергоблоках ВВЭР-1200, а именно в части турбинного оборудования производства АО «Силовые машины». На большинстве зарубежных проектов Росатома с ВВЭР-1200 заказчики выбирают иностранных поставщиков турбин - французов (Турция, Египет, Венгрия) или китайцев (в Китае). Поэтому будущий успех зарубежных проектов на самом деле сильно зависит в том числе от желания французов работать в связке с Росатомом. Без этого конкурентоспособность проектов Росатома сильно с <...>
@F_S_C_P
Узнай судьбу картами Таро:
Anna Taro bot
👍5🤮2🤡21



group-telegram.com/F_S_C_P/105071
Create:
Last Update:

Давно обещал подробно рассказать почему в 2023 году выработка АЭС в России впервые за 10 лет снизилась. Выполняю.

Об этом всем в деталях я написал большую стать, которую опубликовала Новая Газета Европа. Она есть и у нас на сайте.

Если по пунктам коротко:

1️⃣ Выработка АЭС РФ за 2023 год составила 217 млрд кВт*ч. Это на 6,4 млрд кВт*ч меньше, чем показатель 2022 года в 223,4 млрд кВт*ч, ставший рекордным за всё время российской и советской атомной отрасли.

2️⃣ Сам Росатом до сих пор не назвал цифры выработки, стесняясь того, что показатели просели. Отчитывается лишь о перевыполнении плана, но план был заранее снижен.

3️⃣ Причина проста и понятна для всех, кто следит за отраслью. Во-первых - старение атомного парка и задержка с вводом замещающих мощностей вместо выводящихся РБМК-1000.

4️⃣ Во-вторых, технические сложности на ряде АЭС. План не выполнили 3 АЭС: Нововоронежская (НВАЭС), Ленинградская (ЛАЭС) и Белоярская АЭС. Легко заметить, что это АЭС с самыми новыми и перспективными реакторами – ВВЭР-1200 и БН. Именно ВВЭР-1200, впервые построенные на НВАЭС-2 и ЛАЭС-2, стали для Росатома главным экспортным продуктом. Их строят на 14 из 19 энергоблоков на своих зарубежных проектах в Турции, Египте, Китае и Бангладеш, а также уже запустила на двух блоках Белорусской АЭС.

5️⃣ При этом на НВАЭС-2 проблемы возникли как раз на первом в РФ ВВЭР-1200, на 6-м блоке, пущенном в 2016 году. На нём в 2023 заменили статора турбогенератора, на котором был повышенный уровень вибрации. И кроме этого блока 6 раз (!) в течение года останавливали на малые ремонты.

6️⃣ На ЛАЭС тоже была беда с ВВЭР-1200 на 5-м блоке, пущенном в 2018-м. Главная проблема – блок дважды останавливался из-за поломки лопаток турбины, что в целом является довольно редким и очень неприятным явлением. Первый раз поломку устраняли 2 месяца, на второй ремонт ушло более 3 месяцев. Кроме того, было еще 2 аварийные остановки на устранение мелких поломок, и это не считая остановки на плановый ремонт. В итоге этот блок простаивал более 6 (!) месяцев.

7️⃣ Какие выводы можно сделать? Во-первых, Росатому нужно выполнять планы по наращиванию доли атома в стране до 25%, а для этого надо начинать массированное строительство в РФ для замены старых блоков и увеличения мощности. Поэтому в ближайшие годы Росатом развернется внутрь. По моим подсчетам, к 2030 году число строящихся проектов Росатома в мире снизится с текущих 22 на начало 2024 года до 14-18 к 2030 году, т. е. на 20-40%. При этом доля зарубежных проектов снизится почти вдвое, с примерно 90% сейчас (19 из 22) до примерно 55% (не более 10 из 18) в 2030-м. Таким образом, через 6 лет Росатом будет больше сосредоточен на строительстве АЭС внутри России, чем за границей, а общий объем строительства крупных блоков по его проектам может снизиться на треть.

8️⃣ Даже озвученных планов по масштабному строительству в ближайшие 10 лет Росатому, скорее всего, не хватит, чтобы компенсировать надвигающийся провал с выводом старых блоков. Поэтому в последние годы в Росатоме заговорили о продлении еще на 5 лет (до 50 лет работы) семи действующих реакторов РБМК-1000 второго поколения и двух первых блоков Кольской АЭС до 65 лет. Еще пару лет назад такие планы никто публично не озвучивал.

9️⃣Ну и самое интересный вывод, который касается комплектации зарубежных проектов Росатома отечественным оборудованием. Как мы видим на примере проблем в 2023 году, многие из них были связаны именно с качеством оборудования на энергоблоках ВВЭР-1200, а именно в части турбинного оборудования производства АО «Силовые машины». На большинстве зарубежных проектов Росатома с ВВЭР-1200 заказчики выбирают иностранных поставщиков турбин - французов (Турция, Египет, Венгрия) или китайцев (в Китае). Поэтому будущий успех зарубежных проектов на самом деле сильно зависит в том числе от желания французов работать в связке с Росатомом. Без этого конкурентоспособность проектов Росатома сильно с <...>
@F_S_C_P
Узнай судьбу картами Таро:
Anna Taro bot

BY FSCP




Share with your friend now:
group-telegram.com/F_S_C_P/105071

View MORE
Open in Telegram


Telegram | DID YOU KNOW?

Date: |

Official government accounts have also spread fake fact checks. An official Twitter account for the Russia diplomatic mission in Geneva shared a fake debunking video claiming without evidence that "Western and Ukrainian media are creating thousands of fake news on Russia every day." The video, which has amassed almost 30,000 views, offered a "how-to" spot misinformation. These entities are reportedly operating nine Telegram channels with more than five million subscribers to whom they were making recommendations on selected listed scrips. Such recommendations induced the investors to deal in the said scrips, thereby creating artificial volume and price rise. In view of this, the regulator has cautioned investors not to rely on such investment tips / advice received through social media platforms. It has also said investors should exercise utmost caution while taking investment decisions while dealing in the securities market. But the Ukraine Crisis Media Center's Tsekhanovska points out that communications are often down in zones most affected by the war, making this sort of cross-referencing a luxury many cannot afford. He said that since his platform does not have the capacity to check all channels, it may restrict some in Russia and Ukraine "for the duration of the conflict," but then reversed course hours later after many users complained that Telegram was an important source of information.
from us


Telegram FSCP
FROM American
