Давно обещал подробно рассказать почему в 2023 году выработка АЭС в России впервые за 10 лет снизилась. Выполняю.

Об этом всем в деталях я написал большую стать, которую опубликовала Новая Газета Европа. Она есть и у нас на сайте.

Если по пунктам коротко:

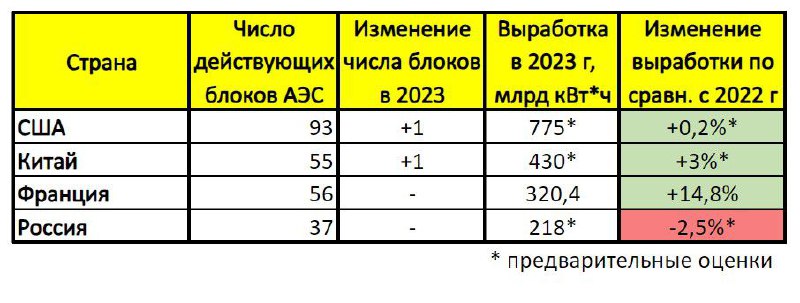

1️⃣ Выработка АЭС РФ за 2023 год составила 217 млрд кВт*ч. Это на 6,4 млрд кВт*ч меньше, чем показатель 2022 года в 223,4 млрд кВт*ч, ставший рекордным за всё время российской и советской атомной отрасли.

2️⃣ Сам Росатом до сих пор не назвал цифры выработки, стесняясь того, что показатели просели. Отчитывается лишь о перевыполнении плана, но план был заранее снижен.

3️⃣ Причина проста и понятна для всех, кто следит за отраслью. Во-первых - старение атомного парка и задержка с вводом замещающих мощностей вместо выводящихся РБМК-1000.

4️⃣ Во-вторых, технические сложности на ряде АЭС. План не выполнили 3 АЭС: Нововоронежская (НВАЭС), Ленинградская (ЛАЭС) и Белоярская АЭС. Легко заметить, что это АЭС с самыми новыми и перспективными реакторами – ВВЭР-1200 и БН. Именно ВВЭР-1200, впервые построенные на НВАЭС-2 и ЛАЭС-2, стали для Росатома главным экспортным продуктом. Их строят на 14 из 19 энергоблоков на своих зарубежных проектах в Турции, Египте, Китае и Бангладеш, а также уже запустила на двух блоках Белорусской АЭС.

5️⃣ При этом на НВАЭС-2 проблемы возникли как раз на первом в РФ ВВЭР-1200, на 6-м блоке, пущенном в 2016 году. На нём в 2023 заменили статора турбогенератора, на котором был повышенный уровень вибрации. И кроме этого блока 6 раз (!) в течение года останавливали на малые ремонты.

6️⃣ На ЛАЭС тоже была беда с ВВЭР-1200 на 5-м блоке, пущенном в 2018-м. Главная проблема – блок дважды останавливался из-за поломки лопаток турбины, что в целом является довольно редким и очень неприятным явлением. Первый раз поломку устраняли 2 месяца, на второй ремонт ушло более 3 месяцев. Кроме того, было еще 2 аварийные остановки на устранение мелких поломок, и это не считая остановки на плановый ремонт. В итоге этот блок простаивал более 6 (!) месяцев.

7️⃣ Какие выводы можно сделать? Во-первых, Росатому нужно выполнять планы по наращиванию доли атома в стране до 25%, а для этого надо начинать массированное строительство в РФ для замены старых блоков и увеличения мощности. Поэтому в ближайшие годы Росатом развернется внутрь. По моим подсчетам, к 2030 году число строящихся проектов Росатома в мире снизится с текущих 22 на начало 2024 года до 14-18 к 2030 году, т. е. на 20-40%. При этом доля зарубежных проектов снизится почти вдвое, с примерно 90% сейчас (19 из 22) до примерно 55% (не более 10 из 18) в 2030-м. Таким образом, через 6 лет Росатом будет больше сосредоточен на строительстве АЭС внутри России, чем за границей, а общий объем строительства крупных блоков по его проектам может снизиться на треть.

8️⃣ Даже озвученных планов по масштабному строительству в ближайшие 10 лет Росатому, скорее всего, не хватит, чтобы компенсировать надвигающийся провал с выводом старых блоков. Поэтому в последние годы в Росатоме заговорили о продлении еще на 5 лет (до 50 лет работы) семи действующих реакторов РБМК-1000 второго поколения и двух первых блоков Кольской АЭС до 65 лет. Еще пару лет назад такие планы никто публично не озвучивал.

9️⃣Ну и самое интересный вывод, который касается комплектации зарубежных проектов Росатома отечественным оборудованием. Как мы видим на примере проблем в 2023 году, многие из них были связаны именно с качеством оборудования на энергоблоках ВВЭР-1200, а именно в части турбинного оборудования производства АО «Силовые машины». На большинстве зарубежных проектов Росатома с ВВЭР-1200 заказчики выбирают иностранных поставщиков турбин - французов (Турция, Египет, Венгрия) или китайцев (в Китае). Поэтому будущий успех зарубежных проектов на самом деле сильно зависит в том числе от желания французов работать в связке с Росатомом. Без этого конкурентоспособность проектов Росатома сильно с <...>
@F_S_C_P
Узнай судьбу картами Таро:
Anna Taro bot



group-telegram.com/dirtytatarstan/56312
Create:
Last Update:

Давно обещал подробно рассказать почему в 2023 году выработка АЭС в России впервые за 10 лет снизилась. Выполняю.

Об этом всем в деталях я написал большую стать, которую опубликовала Новая Газета Европа. Она есть и у нас на сайте.

Если по пунктам коротко:

1️⃣ Выработка АЭС РФ за 2023 год составила 217 млрд кВт*ч. Это на 6,4 млрд кВт*ч меньше, чем показатель 2022 года в 223,4 млрд кВт*ч, ставший рекордным за всё время российской и советской атомной отрасли.

2️⃣ Сам Росатом до сих пор не назвал цифры выработки, стесняясь того, что показатели просели. Отчитывается лишь о перевыполнении плана, но план был заранее снижен.

3️⃣ Причина проста и понятна для всех, кто следит за отраслью. Во-первых - старение атомного парка и задержка с вводом замещающих мощностей вместо выводящихся РБМК-1000.

4️⃣ Во-вторых, технические сложности на ряде АЭС. План не выполнили 3 АЭС: Нововоронежская (НВАЭС), Ленинградская (ЛАЭС) и Белоярская АЭС. Легко заметить, что это АЭС с самыми новыми и перспективными реакторами – ВВЭР-1200 и БН. Именно ВВЭР-1200, впервые построенные на НВАЭС-2 и ЛАЭС-2, стали для Росатома главным экспортным продуктом. Их строят на 14 из 19 энергоблоков на своих зарубежных проектах в Турции, Египте, Китае и Бангладеш, а также уже запустила на двух блоках Белорусской АЭС.

5️⃣ При этом на НВАЭС-2 проблемы возникли как раз на первом в РФ ВВЭР-1200, на 6-м блоке, пущенном в 2016 году. На нём в 2023 заменили статора турбогенератора, на котором был повышенный уровень вибрации. И кроме этого блока 6 раз (!) в течение года останавливали на малые ремонты.

6️⃣ На ЛАЭС тоже была беда с ВВЭР-1200 на 5-м блоке, пущенном в 2018-м. Главная проблема – блок дважды останавливался из-за поломки лопаток турбины, что в целом является довольно редким и очень неприятным явлением. Первый раз поломку устраняли 2 месяца, на второй ремонт ушло более 3 месяцев. Кроме того, было еще 2 аварийные остановки на устранение мелких поломок, и это не считая остановки на плановый ремонт. В итоге этот блок простаивал более 6 (!) месяцев.

7️⃣ Какие выводы можно сделать? Во-первых, Росатому нужно выполнять планы по наращиванию доли атома в стране до 25%, а для этого надо начинать массированное строительство в РФ для замены старых блоков и увеличения мощности. Поэтому в ближайшие годы Росатом развернется внутрь. По моим подсчетам, к 2030 году число строящихся проектов Росатома в мире снизится с текущих 22 на начало 2024 года до 14-18 к 2030 году, т. е. на 20-40%. При этом доля зарубежных проектов снизится почти вдвое, с примерно 90% сейчас (19 из 22) до примерно 55% (не более 10 из 18) в 2030-м. Таким образом, через 6 лет Росатом будет больше сосредоточен на строительстве АЭС внутри России, чем за границей, а общий объем строительства крупных блоков по его проектам может снизиться на треть.

8️⃣ Даже озвученных планов по масштабному строительству в ближайшие 10 лет Росатому, скорее всего, не хватит, чтобы компенсировать надвигающийся провал с выводом старых блоков. Поэтому в последние годы в Росатоме заговорили о продлении еще на 5 лет (до 50 лет работы) семи действующих реакторов РБМК-1000 второго поколения и двух первых блоков Кольской АЭС до 65 лет. Еще пару лет назад такие планы никто публично не озвучивал.

9️⃣Ну и самое интересный вывод, который касается комплектации зарубежных проектов Росатома отечественным оборудованием. Как мы видим на примере проблем в 2023 году, многие из них были связаны именно с качеством оборудования на энергоблоках ВВЭР-1200, а именно в части турбинного оборудования производства АО «Силовые машины». На большинстве зарубежных проектов Росатома с ВВЭР-1200 заказчики выбирают иностранных поставщиков турбин - французов (Турция, Египет, Венгрия) или китайцев (в Китае). Поэтому будущий успех зарубежных проектов на самом деле сильно зависит в том числе от желания французов работать в связке с Росатомом. Без этого конкурентоспособность проектов Росатома сильно с <...>
@F_S_C_P
Узнай судьбу картами Таро:
Anna Taro bot

BY Неудаща




Share with your friend now:
group-telegram.com/dirtytatarstan/56312

View MORE
Open in Telegram


Telegram | DID YOU KNOW?

Date: |

The Securities and Exchange Board of India (Sebi) had carried out a similar exercise in 2017 in a matter related to circulation of messages through WhatsApp. "There are several million Russians who can lift their head up from propaganda and try to look for other sources, and I'd say that most look for it on Telegram," he said. Founder Pavel Durov says tech is meant to set you free DFR Lab sent the image through Microsoft Azure's Face Verification program and found that it was "highly unlikely" that the person in the second photo was the same as the first woman. The fact-checker Logically AI also found the claim to be false. The woman, Olena Kurilo, was also captured in a video after the airstrike and shown to have the injuries. Markets continued to grapple with the economic and corporate earnings implications relating to the Russia-Ukraine conflict. “We have a ton of uncertainty right now,” said Stephanie Link, chief investment strategist and portfolio manager at Hightower Advisors. “We’re dealing with a war, we’re dealing with inflation. We don’t know what it means to earnings.”
from us


Telegram Неудаща
FROM American
