Продолжаем серию строительных отчётов мая в рубрике #СтроительствоОСТРОВА

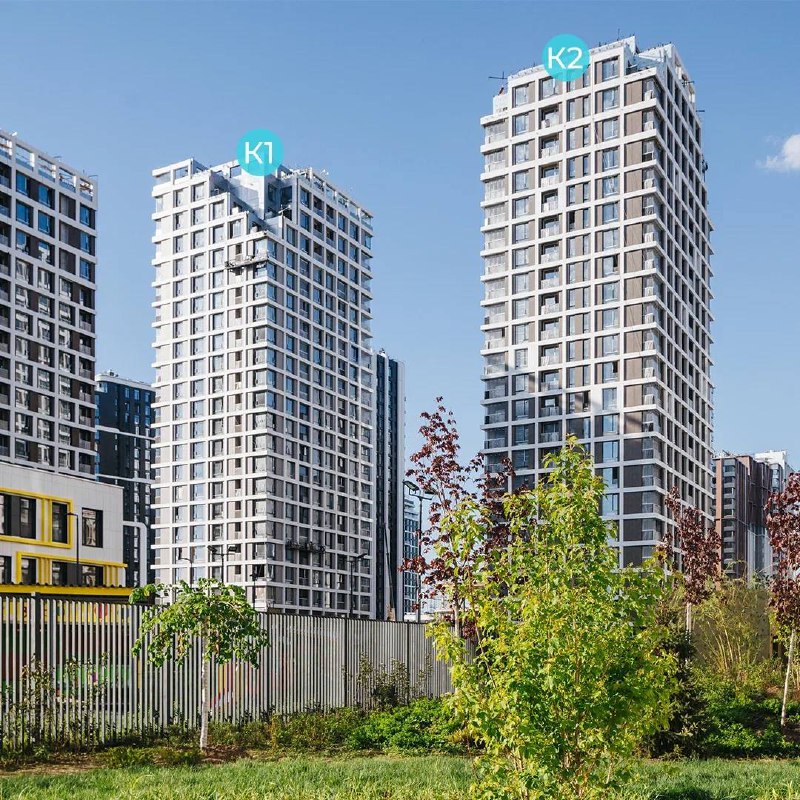

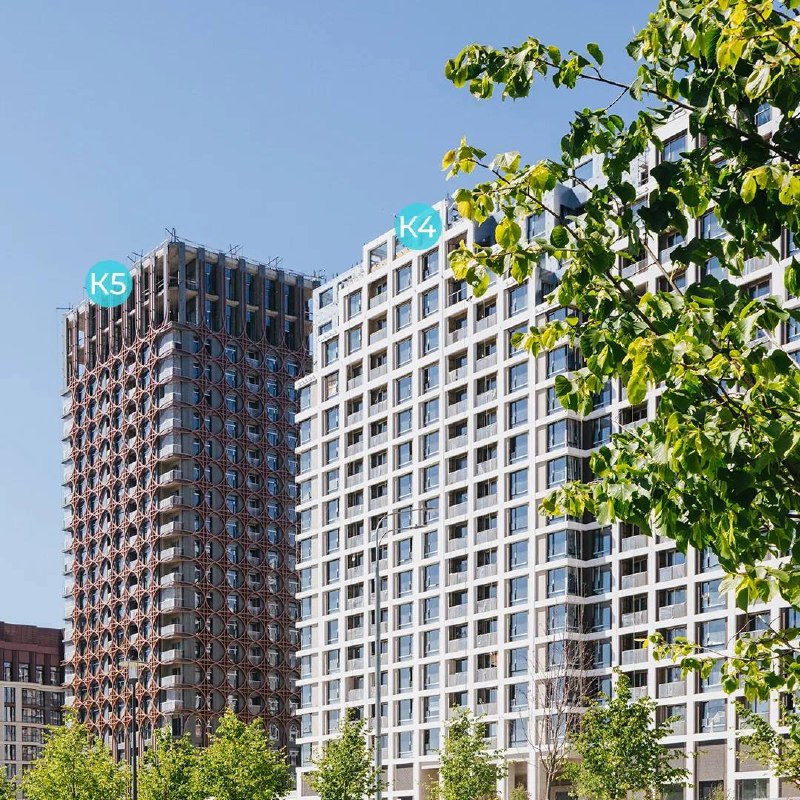

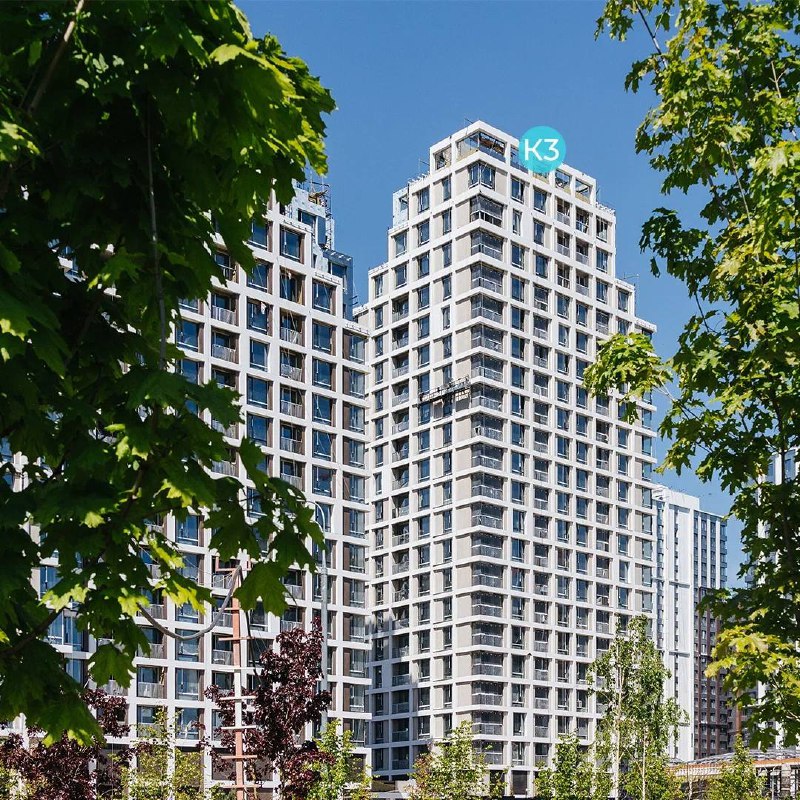

На очереди #ОСТРОВ6. Здесь #ВсеПоПлану — общая готовность квартала достигла 90%.
Завершены работы по устройству финишного слоя полов в паркинге и монтажу внутренних противопожарных ворот. Продолжается установка внутренних ворот. Завершается разметка машино-мест и замеров БТИ.
На площадке работает 38 фасадных люлек.
Запущены все 25 лифтов, ведутся пусконаладочные работы.
Продолжается устройство магистралей инженерных сетей: отопления, водопровода и канализации, лотков электрических сетей, автоматической установки пожаротушения по подземной части, монтаж вводно-распределительного устройства.
Завершается монтаж безрамного остекления «Альберт Генау» (Турция), ограждения лоджий и декоративных решёток.
Также идут работы по:
— отделке кладовок и их коридоров в подземной части зданий;
— чистовой отделке пола во всех корпусах на типовых этажах;
— облицовке стен в МОП.
Приступили к:
— наклейке зеркальных вставок у входов в квартиры;
— монтажу светильников фасадного освещения;
— установке декоративных потолков «Эрдал»;
— монтажу линейных светильников в коридорах МОП;
— устройству пандусов въездных рамп.
Выполняется благоустройство квартала:
— трассировка кабельных линий для освещения территории за пределами внутреннего двора;
— монтаж малых архитектурных форм;
— устройство мощения и посадка зелёных насаждений;
— приступили к монтажу уличных светильников.
Завершается:
— устройство ограждения в местах выходов на территории общего пользования;
— формирование планировки территории вдоль бульвара Терехово, продолжается монтаж дорожек, отсыпка грунта и завершается посадка деревьев.

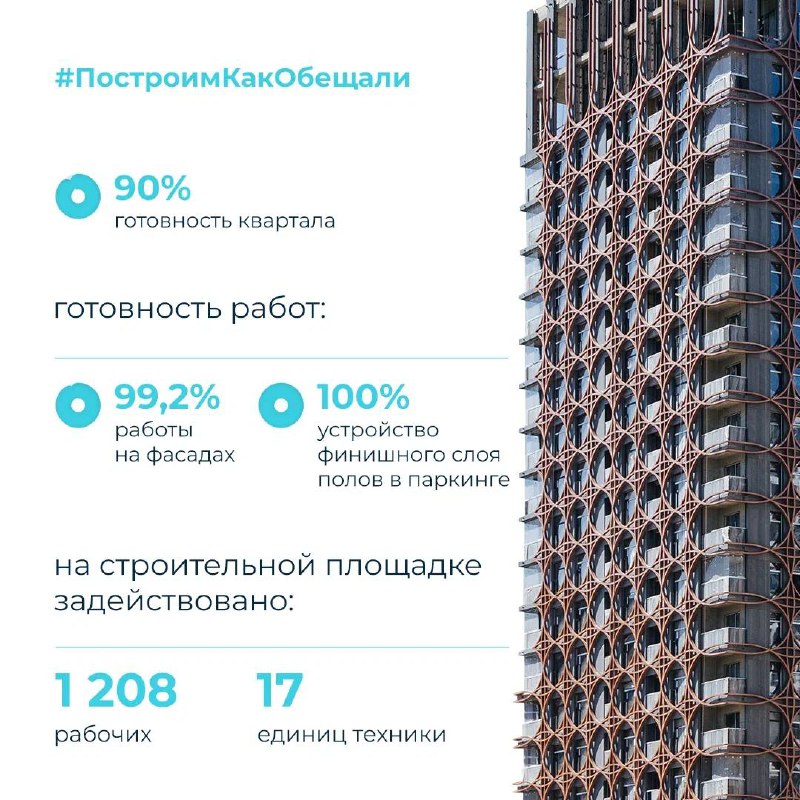

На строительной площадке задействовано 1208 рабочих и 17 единиц техники.
#ВсеСтроитсяНаЛюбви #ПостроимКакОбещали
На очереди #ОСТРОВ6. Здесь #ВсеПоПлану — общая готовность квартала достигла 90%.
Завершены работы по устройству финишного слоя полов в паркинге и монтажу внутренних противопожарных ворот. Продолжается установка внутренних ворот. Завершается разметка машино-мест и замеров БТИ.
На площадке работает 38 фасадных люлек.
Запущены все 25 лифтов, ведутся пусконаладочные работы.
Продолжается устройство магистралей инженерных сетей: отопления, водопровода и канализации, лотков электрических сетей, автоматической установки пожаротушения по подземной части, монтаж вводно-распределительного устройства.
Завершается монтаж безрамного остекления «Альберт Генау» (Турция), ограждения лоджий и декоративных решёток.
Также идут работы по:
— отделке кладовок и их коридоров в подземной части зданий;
— чистовой отделке пола во всех корпусах на типовых этажах;
— облицовке стен в МОП.
Приступили к:
— наклейке зеркальных вставок у входов в квартиры;
— монтажу светильников фасадного освещения;
— установке декоративных потолков «Эрдал»;
— монтажу линейных светильников в коридорах МОП;
— устройству пандусов въездных рамп.
Выполняется благоустройство квартала:
— трассировка кабельных линий для освещения территории за пределами внутреннего двора;
— монтаж малых архитектурных форм;
— устройство мощения и посадка зелёных насаждений;
— приступили к монтажу уличных светильников.
Завершается:
— устройство ограждения в местах выходов на территории общего пользования;
— формирование планировки территории вдоль бульвара Терехово, продолжается монтаж дорожек, отсыпка грунта и завершается посадка деревьев.
На строительной площадке задействовано 1208 рабочих и 17 единиц техники.
#ВсеСтроитсяНаЛюбви #ПостроимКакОбещали
❤16👍4🔥2🤬1
group-telegram.com/Ostrov_Donstroy_official/3716
Create:
Last Update:
Last Update:
Продолжаем серию строительных отчётов мая в рубрике #СтроительствоОСТРОВА
На очереди #ОСТРОВ6. Здесь #ВсеПоПлану — общая готовность квартала достигла 90%.
Завершены работы по устройству финишного слоя полов в паркинге и монтажу внутренних противопожарных ворот. Продолжается установка внутренних ворот. Завершается разметка машино-мест и замеров БТИ.
На площадке работает 38 фасадных люлек.
Запущены все 25 лифтов, ведутся пусконаладочные работы.
Продолжается устройство магистралей инженерных сетей: отопления, водопровода и канализации, лотков электрических сетей, автоматической установки пожаротушения по подземной части, монтаж вводно-распределительного устройства.
Завершается монтаж безрамного остекления «Альберт Генау» (Турция), ограждения лоджий и декоративных решёток.
Также идут работы по:
— отделке кладовок и их коридоров в подземной части зданий;
— чистовой отделке пола во всех корпусах на типовых этажах;
— облицовке стен в МОП.
Приступили к:
— наклейке зеркальных вставок у входов в квартиры;
— монтажу светильников фасадного освещения;
— установке декоративных потолков «Эрдал»;
— монтажу линейных светильников в коридорах МОП;
— устройству пандусов въездных рамп.
Выполняется благоустройство квартала:
— трассировка кабельных линий для освещения территории за пределами внутреннего двора;
— монтаж малых архитектурных форм;
— устройство мощения и посадка зелёных насаждений;
— приступили к монтажу уличных светильников.
Завершается:
— устройство ограждения в местах выходов на территории общего пользования;
— формирование планировки территории вдоль бульвара Терехово, продолжается монтаж дорожек, отсыпка грунта и завершается посадка деревьев.
На строительной площадке задействовано 1208 рабочих и 17 единиц техники.
#ВсеСтроитсяНаЛюбви #ПостроимКакОбещали
На очереди #ОСТРОВ6. Здесь #ВсеПоПлану — общая готовность квартала достигла 90%.
Завершены работы по устройству финишного слоя полов в паркинге и монтажу внутренних противопожарных ворот. Продолжается установка внутренних ворот. Завершается разметка машино-мест и замеров БТИ.
На площадке работает 38 фасадных люлек.
Запущены все 25 лифтов, ведутся пусконаладочные работы.
Продолжается устройство магистралей инженерных сетей: отопления, водопровода и канализации, лотков электрических сетей, автоматической установки пожаротушения по подземной части, монтаж вводно-распределительного устройства.
Завершается монтаж безрамного остекления «Альберт Генау» (Турция), ограждения лоджий и декоративных решёток.
Также идут работы по:
— отделке кладовок и их коридоров в подземной части зданий;
— чистовой отделке пола во всех корпусах на типовых этажах;
— облицовке стен в МОП.
Приступили к:
— наклейке зеркальных вставок у входов в квартиры;
— монтажу светильников фасадного освещения;
— установке декоративных потолков «Эрдал»;
— монтажу линейных светильников в коридорах МОП;
— устройству пандусов въездных рамп.
Выполняется благоустройство квартала:
— трассировка кабельных линий для освещения территории за пределами внутреннего двора;
— монтаж малых архитектурных форм;
— устройство мощения и посадка зелёных насаждений;
— приступили к монтажу уличных светильников.
Завершается:
— устройство ограждения в местах выходов на территории общего пользования;
— формирование планировки территории вдоль бульвара Терехово, продолжается монтаж дорожек, отсыпка грунта и завершается посадка деревьев.
На строительной площадке задействовано 1208 рабочих и 17 единиц техники.
#ВсеСтроитсяНаЛюбви #ПостроимКакОбещали
